В ходе Часа по ЖКХ совместно с представителями подрядчиков, ресурсоснабжающих организаций и управляющих компаний обсудили два ключевых направления нашей рботы: масштабную модернизацию теплосетей и подготовку к следующему отопительному сезону (ОЗП).
Теплосети: рекордная программа в истории округа
Благодаря поддержке губернатора Андрея Юрьевича Воробьёва и Правительства Московской области мы впервые за всю историю Чехова получили возможность комплексно реконструировать котельные, ЦТП и сети. По объёмам и финансированию мы — лидеры областной программы.
Работы уже стартовали по следующим адерсам:
Московская, 88
Манушкино (возле дома 18)
Улица Полиграфистов
Гагарина, 20б
Вокзальная пл., 1

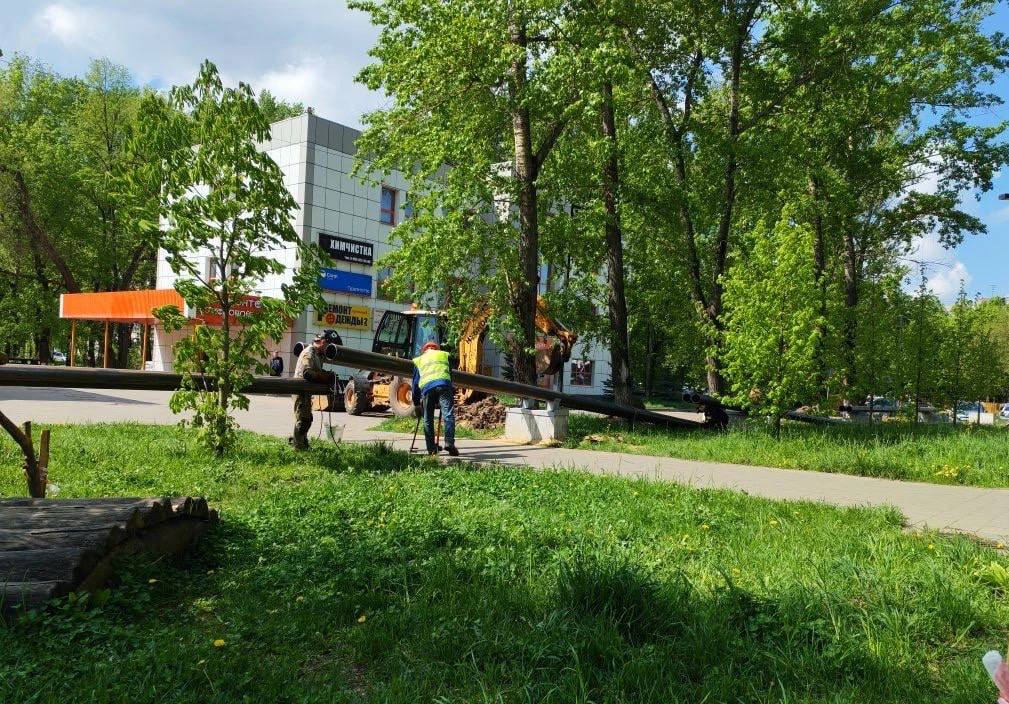

Ул. Чехова (в парке)
Ул. Угловая
Ул. Дорожная

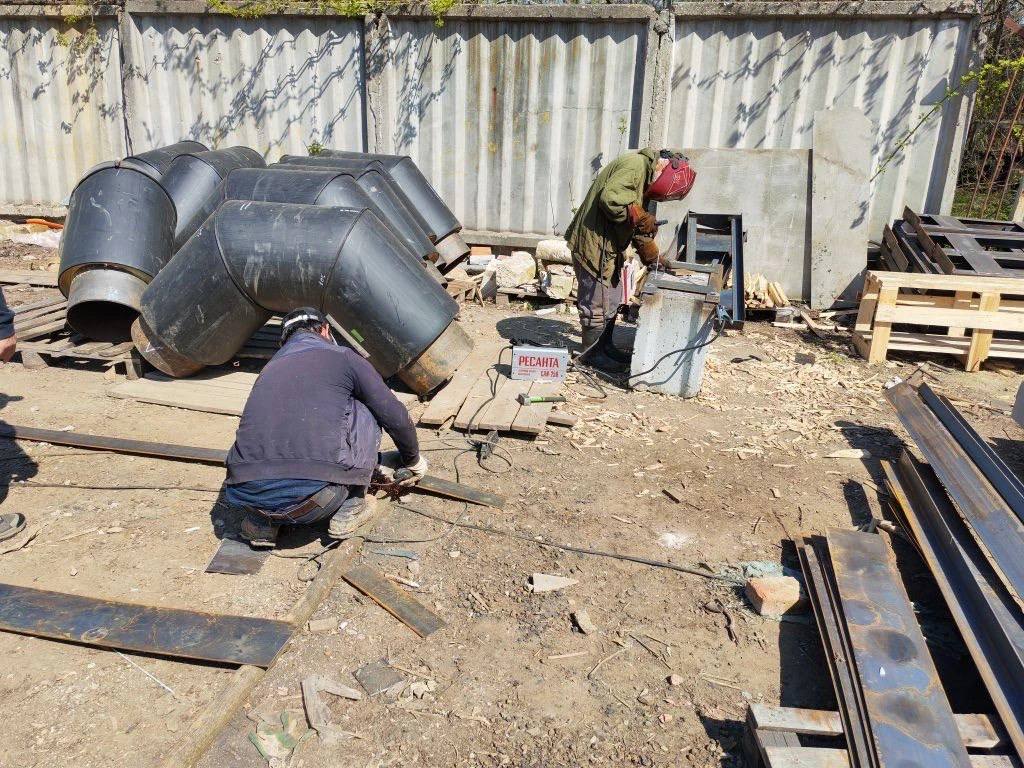

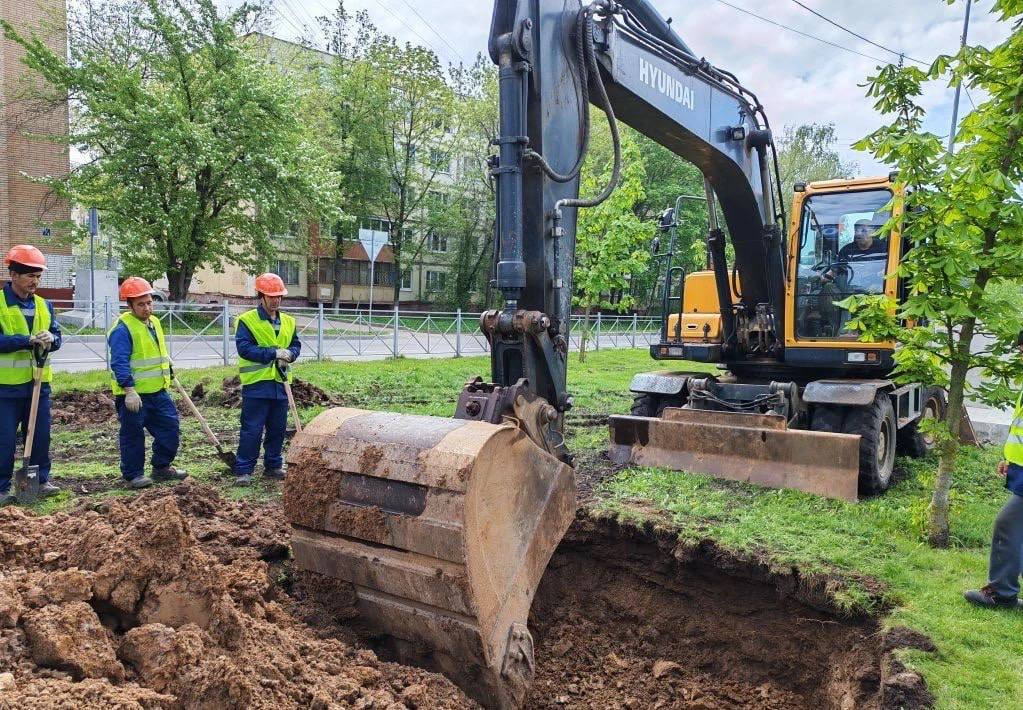

На каждом объекте проведено обследование, согласован план, подготовлена территория. В работах задействовано более 50 рабочих.

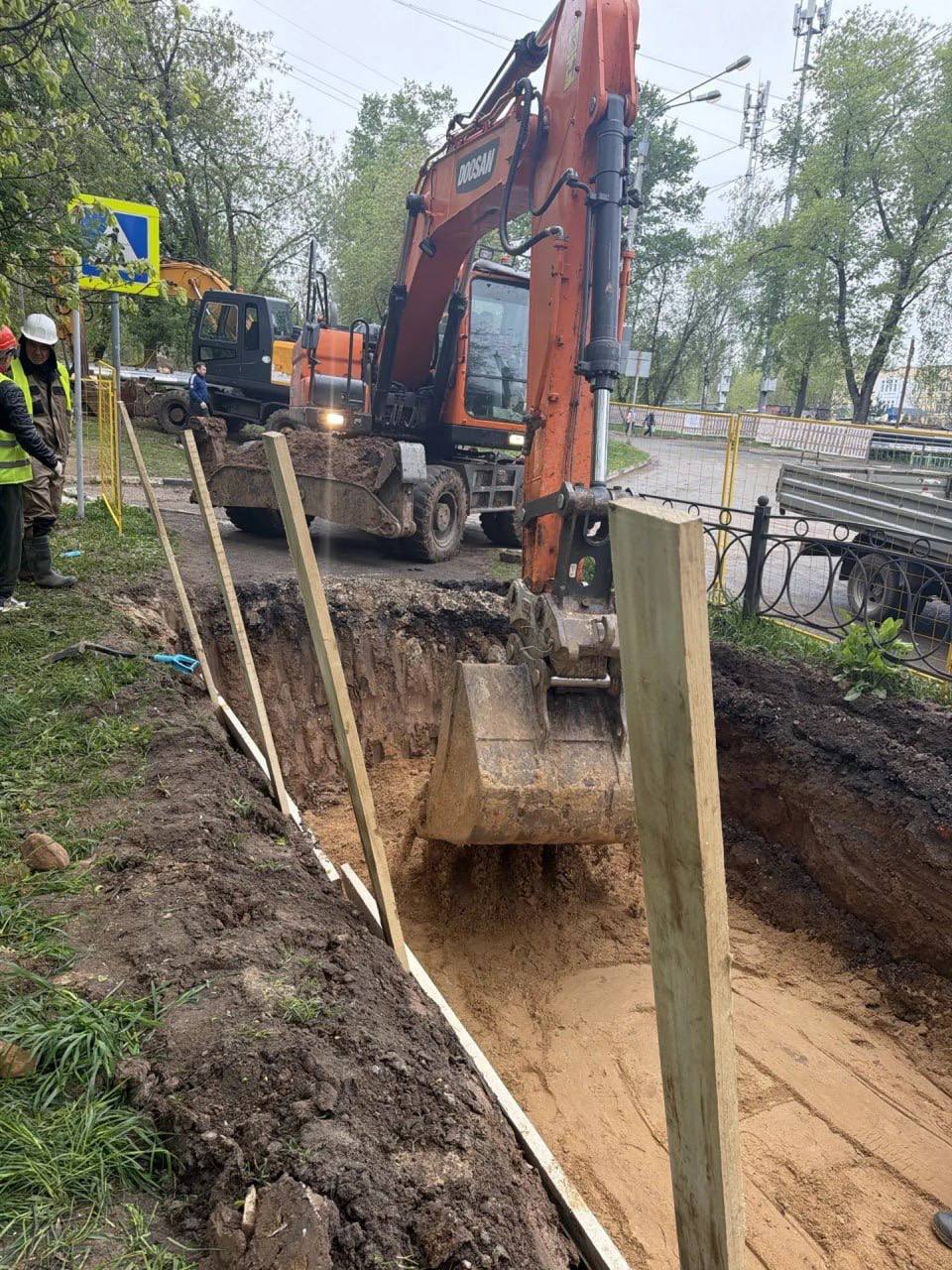

Многие жители уже видят раскопки и высказывают свои переживания по поводу благоустройства. Понимаю. Но участков, требующих замены, очень много. К сожалению, временные неудобства неизбежны — возможны как перебои с ресурсами, так и повреждение пешеходных коммуникаций.
Прошу с пониманием отнестись к этому этапу. После завершения земляных работ каждая территория будет полностью благоустроена. Только после этого мы подпишем акт приёмки!
Подготовка к зиме: чёткий график до ноября
Отопительный сезон в муниципалитете завершён, и мы уже готовим план подготовки к ОЗП-2026. На данный момент:
Сформирован штаб по подготовке, определены составы проверяющих комиссий.
Утверждены графики отключения горячей воды — УК и РСО приступают к промывке и опрессовке.
Обратил особое внимание представителей управляющих компаний на дома, от которых поступало наибольшее количество обращений за прошлый сезон, а также на концевые дома. В них необходимо усилить работы по промывке систем и текущим ремонтам.
Ключевые даты по плану (от Минэнерго МО):
15 мая — старт гидроиспытаний и планово-предупредительных ремонтов.
К 30 июня — готовность не менее 50%.
К 31 июля — не менее 70%.
К 1 сентября — 100% завершение планово-предупредительных ремонтов.
15 сентября 2026 — пакеты документов в Ростехнадзор.
25 сентября 2026 — стопроцентная готовность по всем направлениям.
1 октября — сдача документов и итоговые проверки.
До 25 ноября — получение паспортов готовности.
Лето станет ключевым этапом для технического обновления инфраструктуры. Спасибо жителям за терпение и доверие. Наша задача - максимально обеспечить вам комфорт и безопасность.
