Для обеспечения жителей округа чистой водой ведем работу на шести ВЗУ. По четырем объектам ситуация стабильная, работы идут в графике. Два объекта, это ВЗУ № 3 в Клязьме и № 8 в Тарасовке, требуют дополнительного внимания.
Провел рабочее совещание с представителем подмосковного Стройнадзора и подрядчиком. Обсудили текущие вопросы и необходимость корректировки плана работ. Чтобы наверстать темпы, подрядчику рекомендовано существенно увеличить количество рабочих и спецтехники на площадках.

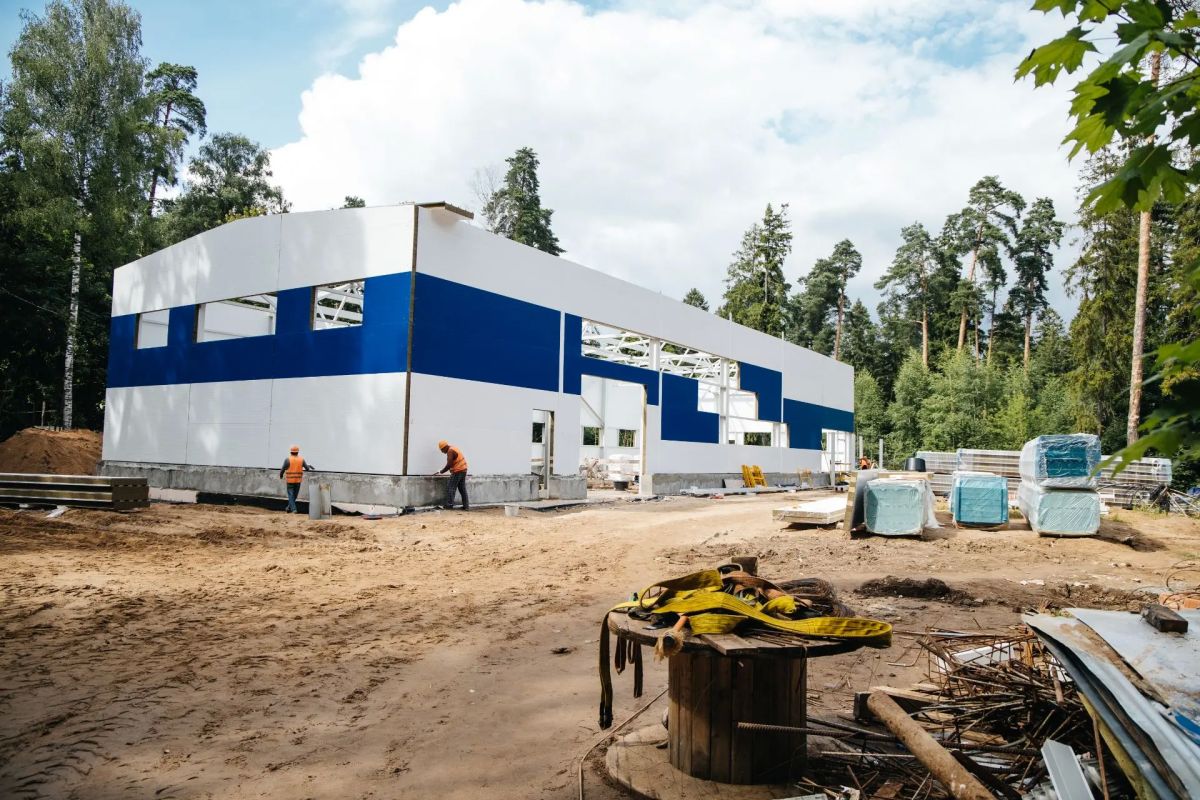

После совещания выехали на объекты. Строительная готовность ВЗУ № 3 составляет 47%. Сейчас здесь заливают фундамент под скважину, монтируют сэндвич-панели и обустраивают трансформаторную подстанцию. Скоро приступят к установке окон, дверей и внутренней отделке.

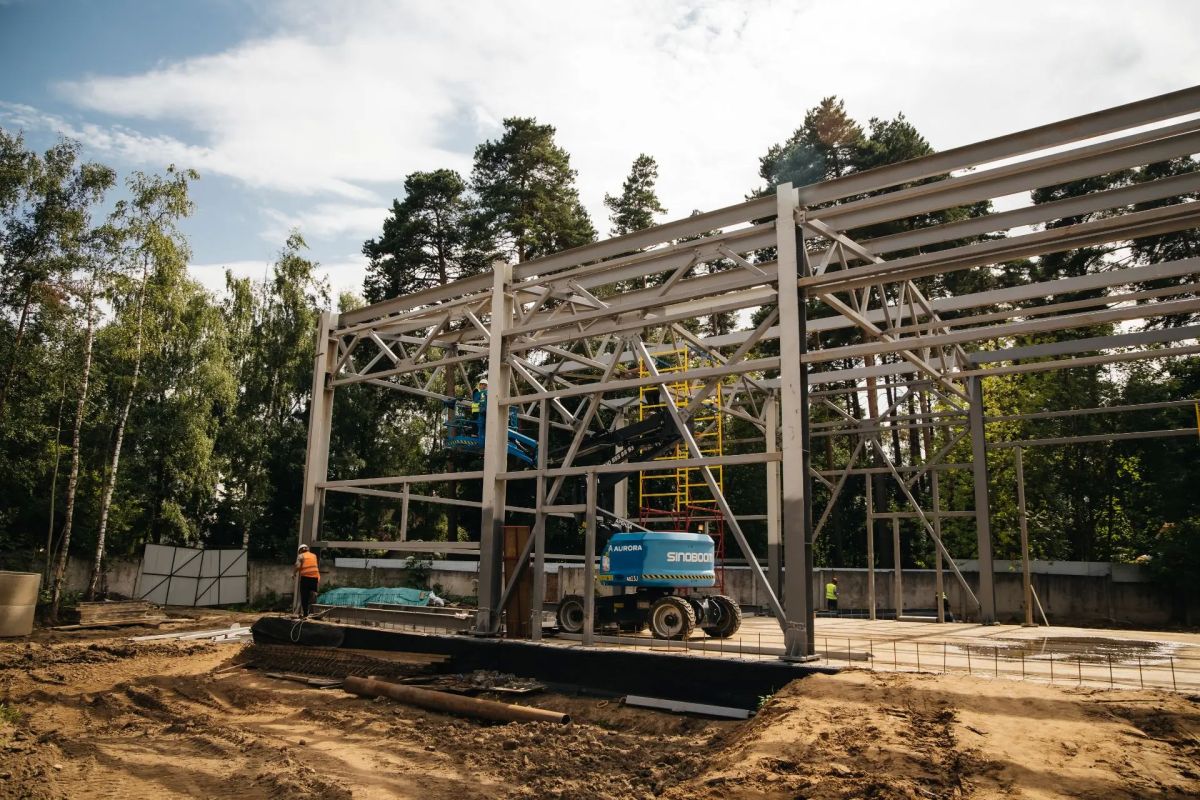

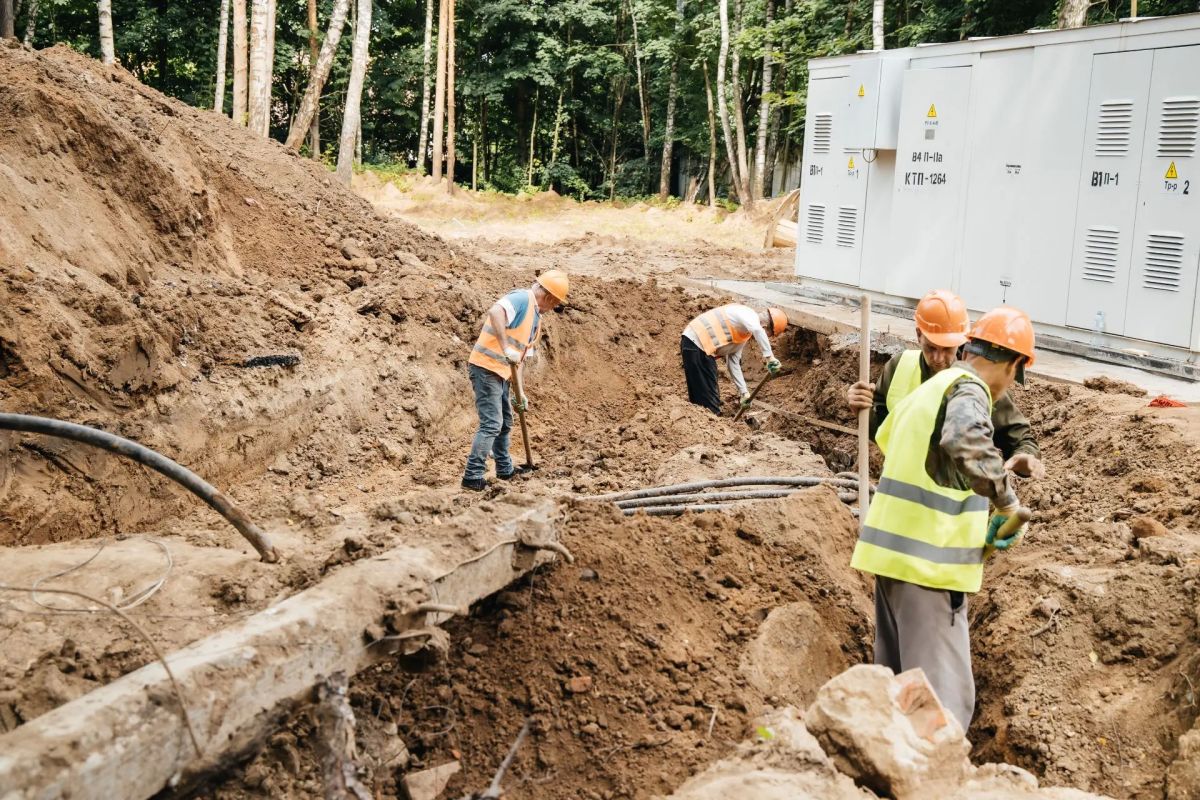

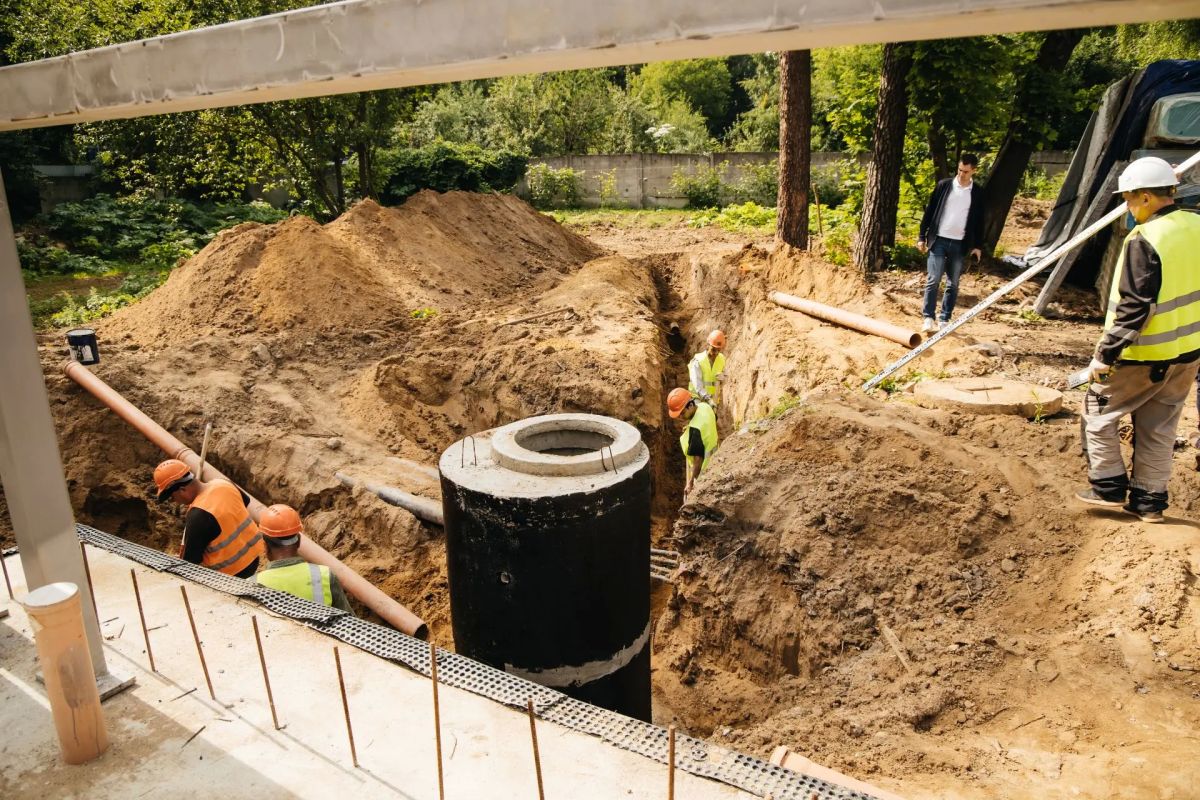

Строительная готовность ВЗУ № 8 - 30%. Основной этап — сборка металлоконструкций здания — подходит к концу. Параллельно рабочие прокладывают инженерные сети и занимаются обустройством двух скважин.
Всё необходимое оборудование уже доставлено на площадки, завершить работы подрядчик должен до ноября этого года.
