Уважаемые жители Сергиево-Посадского округа!
Подготовка к отопительному сезону 2026–2027 годов — один из главных приоритетов в работе администрации.
Ход работ держу на личном контроле: ежедневно разбираем ситуацию по каждому объекту, следим за соблюдением сроков и качеством работы подрядчиков. На сегодняшний день рисков срыва отопительного сезона нет.
Общая протяжённость тепловых сетей в округе составляет 403,7 километра. Гидравлические испытания уже проведены на 313 километрах. В ходе опрессовки выявлены повреждения на 25 участках — все они будут устранены до наступления холодов. Именно для этого испытания и проводятся летом: чтобы заранее обнаружить слабые места и не допустить аварий зимой.
Планово-предупредительный ремонт завершён на 54 котельных, проведена 61 противоаварийная тренировка. Общая готовность округа к зиме превышает 50 %, работы идут по графику.

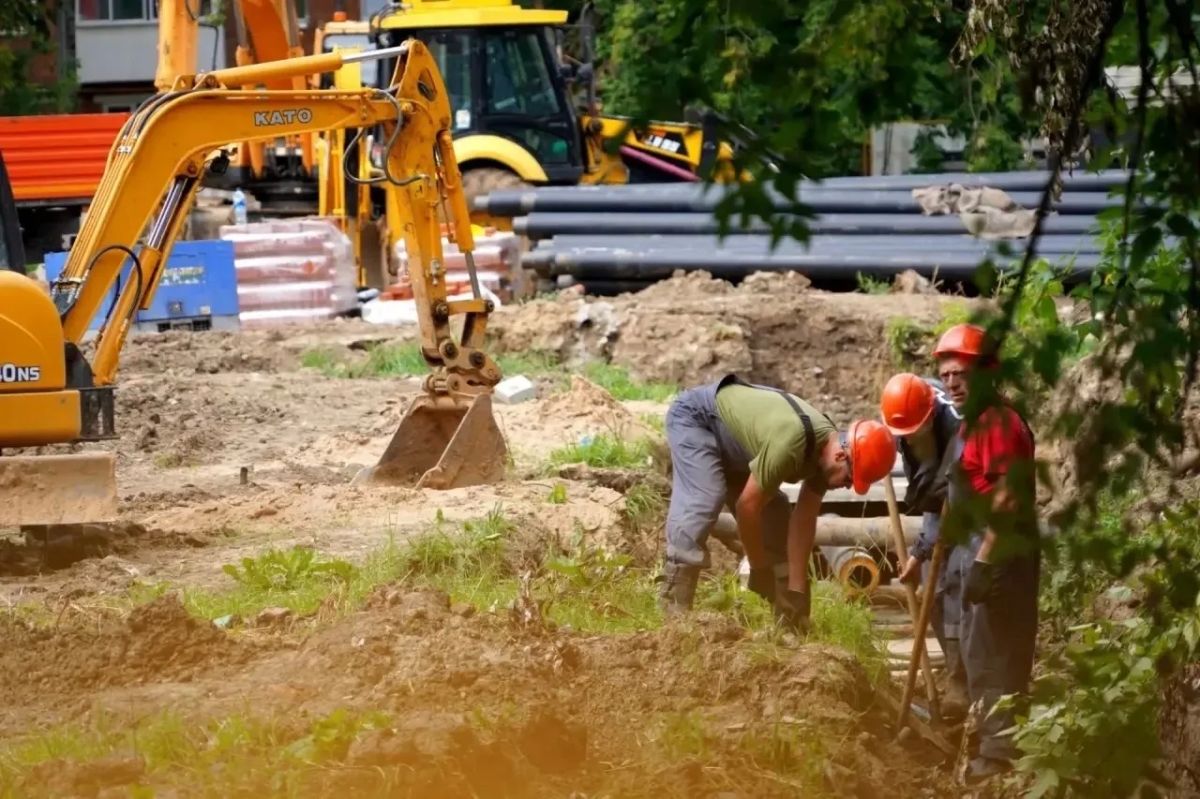

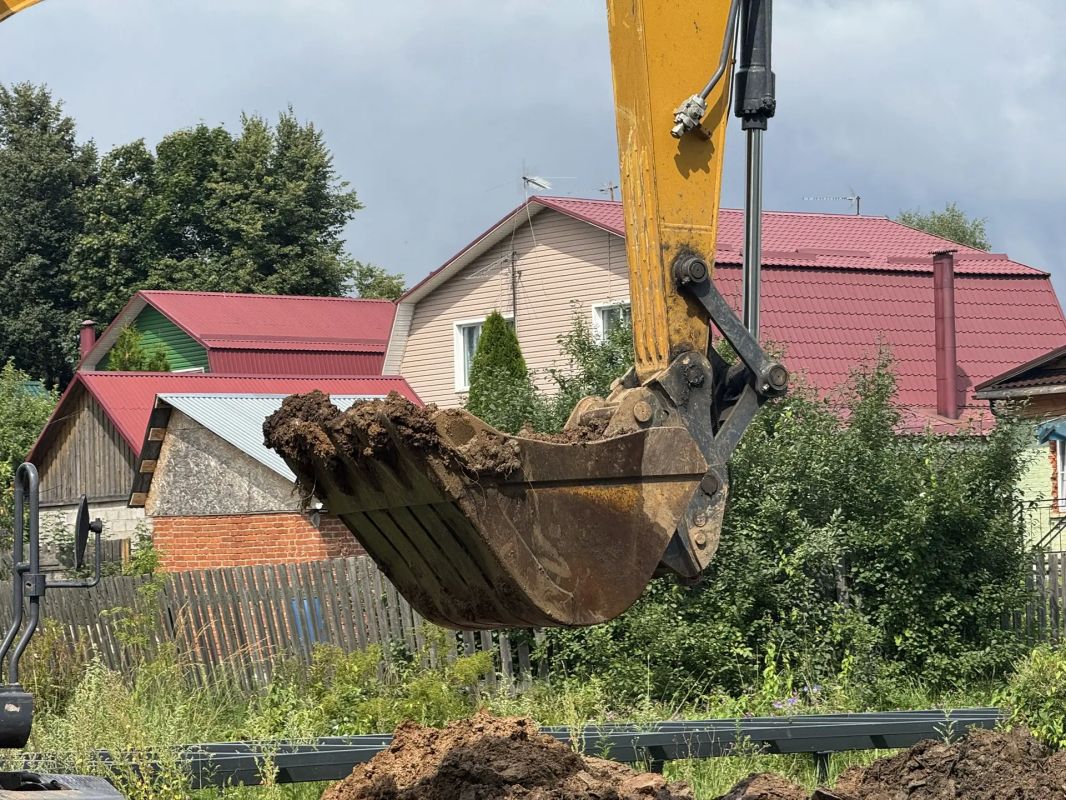

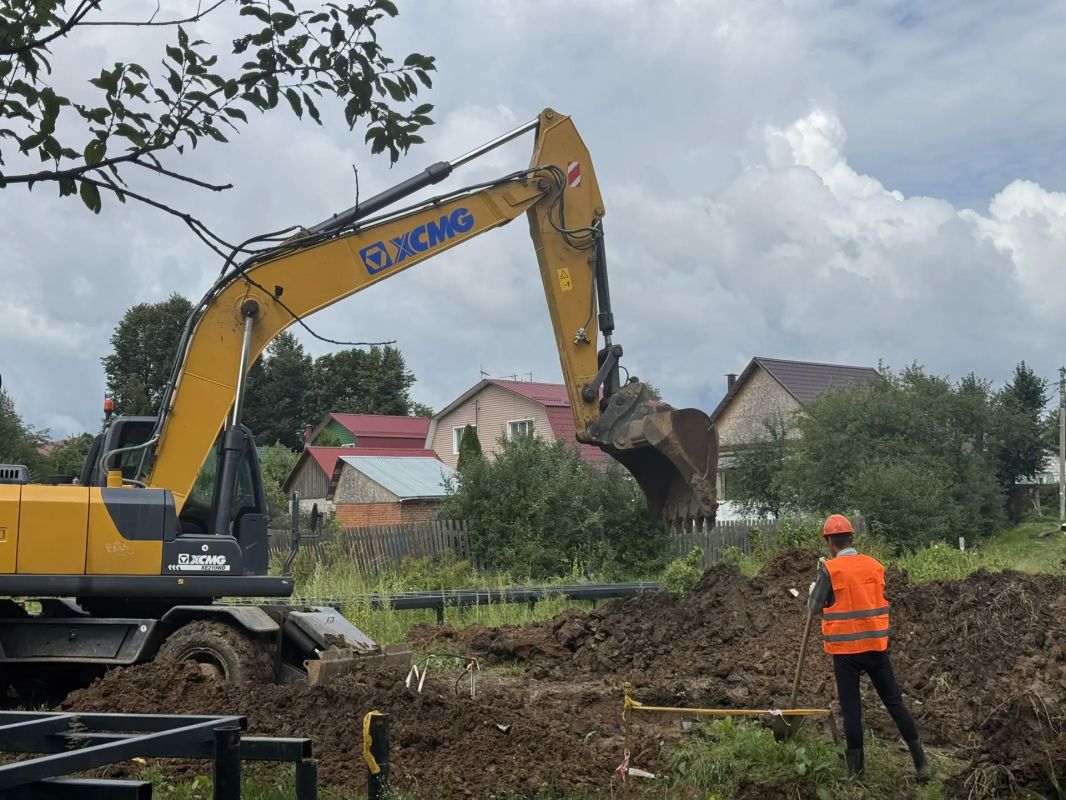

Продолжаются и крупные проекты. В Сергиевом Посаде, в районе улицы Северно-Озёрной, прокладываем 400 метров новой теплосети. Она позволит повысить надёжность теплоснабжения и обеспечит теплом соседние улицы. Завершить работы планируем примерно через полтора месяца.
В Хотькове теплотрасса от ТК-6 до МОПБ №5 уже построена и подключена. Сейчас завершаются обратная засыпка и благоустройство территории. Полностью закончить работы планируем до 1 сентября.
Все объекты остаются на контроле администрации до полного завершения работ и восстановления территории.
Вместе с ресурсоснабжающими организациями — «Газпром теплоэнерго МО», МУП «РКС», СТЭК и другими — делаем всё необходимое, чтобы округ надёжно прошёл предстоящий отопительный сезон.
