Ещё один объект модернизации — котельная в Развилке.

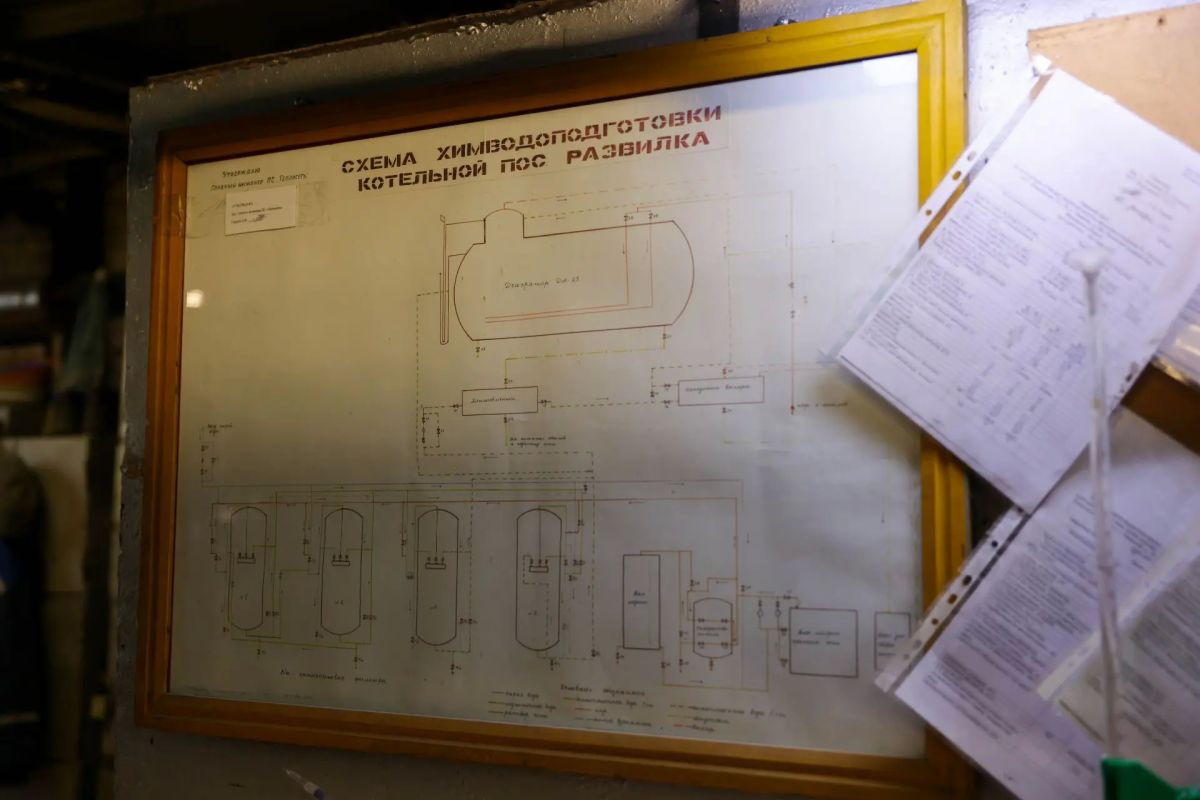

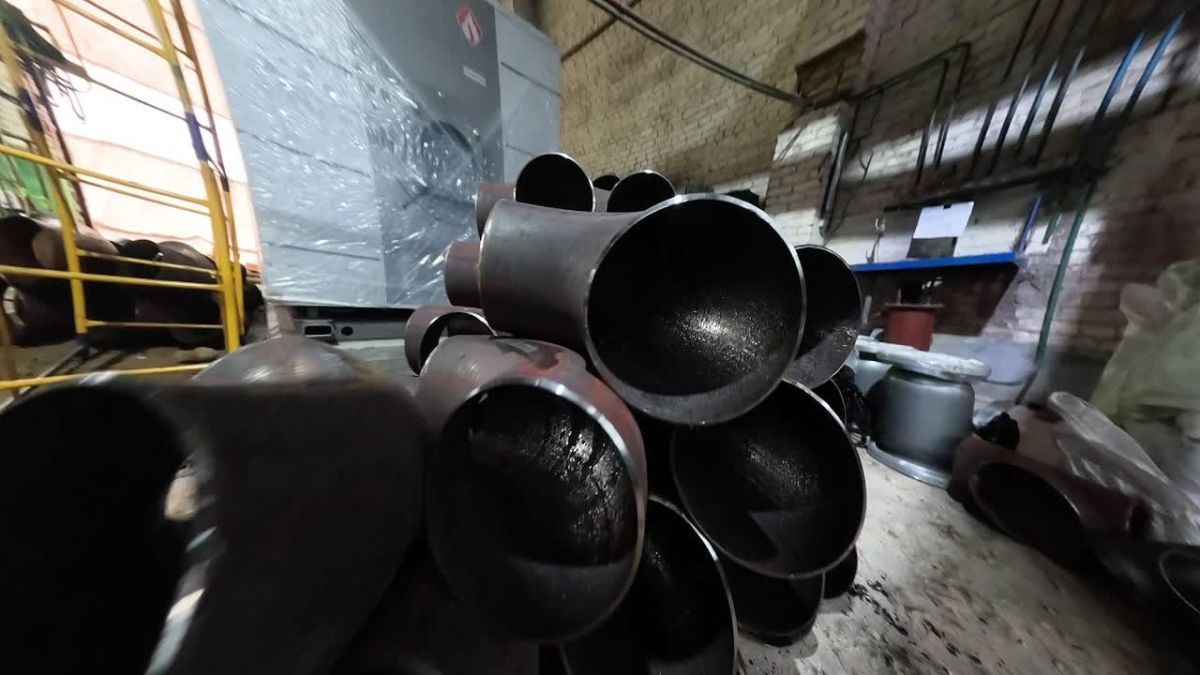

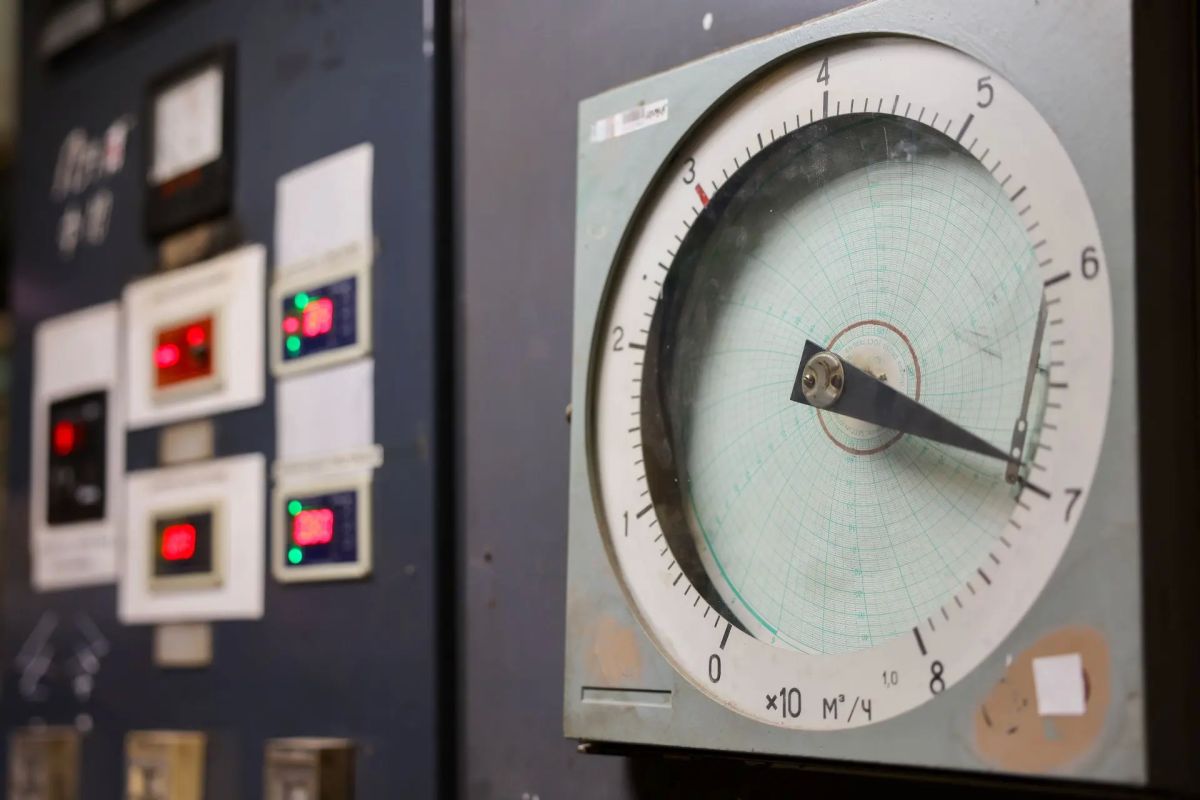

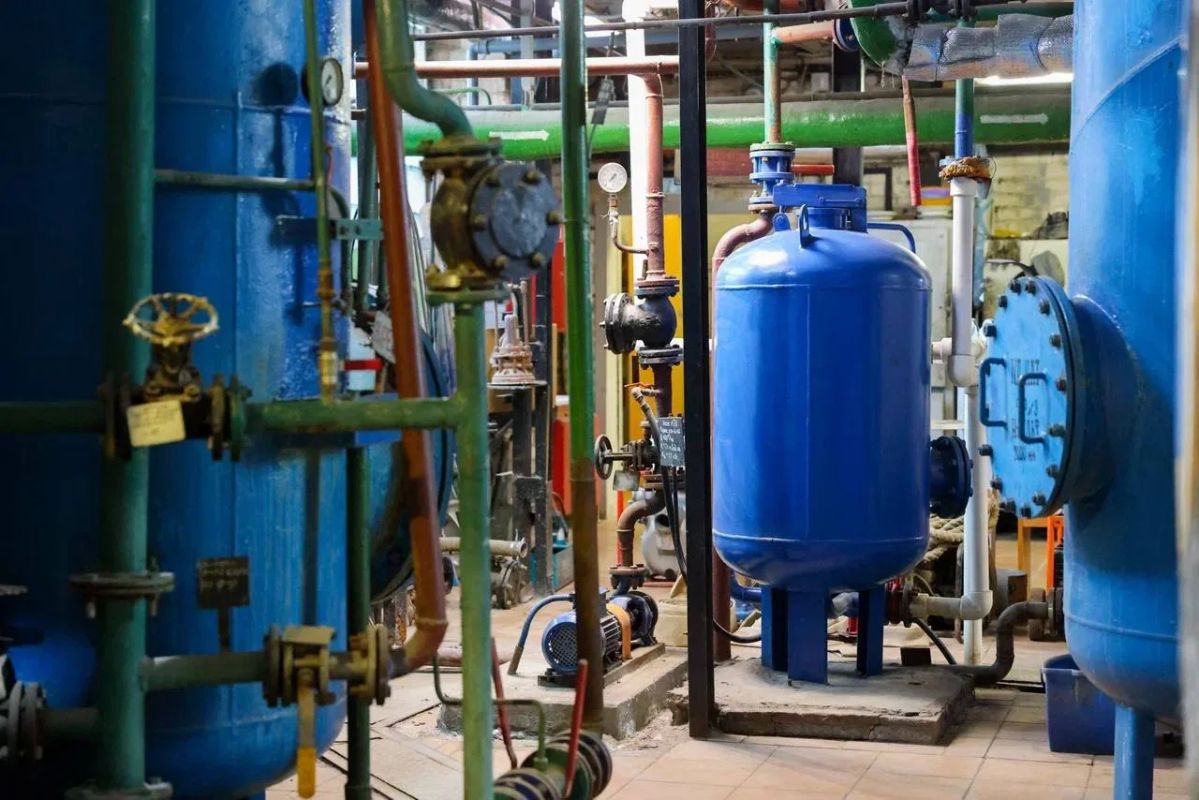

На объекте уже выполнен монтаж одного водогрейного котла «Смоленск» мощностью 6,5 Гкал/ч — он установлен на место демонтированного парового котла. Кроме того, для проведения подготовительных монтажных работ в зимний период поставлены трубопроводы и запорная арматура, что позволит летом переключить оборудование. После завершения всех работ мощность объекта увеличится с 33 до 43 МВт.
Реконструкция котельной в Развилке продолжится. Завершить все работы планируем в четвёртом квартале 2027 года.
Держим ход модернизации на контроле, чтобы тепло в домах было стабильным в любое время года.
