Проверил ход реконструкции котельной в Жуковке-2. Работы здесь ведутся в рамках масштабной программы губернатора Подмосковья Андрея Воробьева по модернизации коммунальной инфраструктуры.
Готовность объекта — около 85%. Уже смонтировано новое оборудование, завершены тепломеханические работы, выполнен внутренний подвод газа. Врезку в систему планируем в апреле.

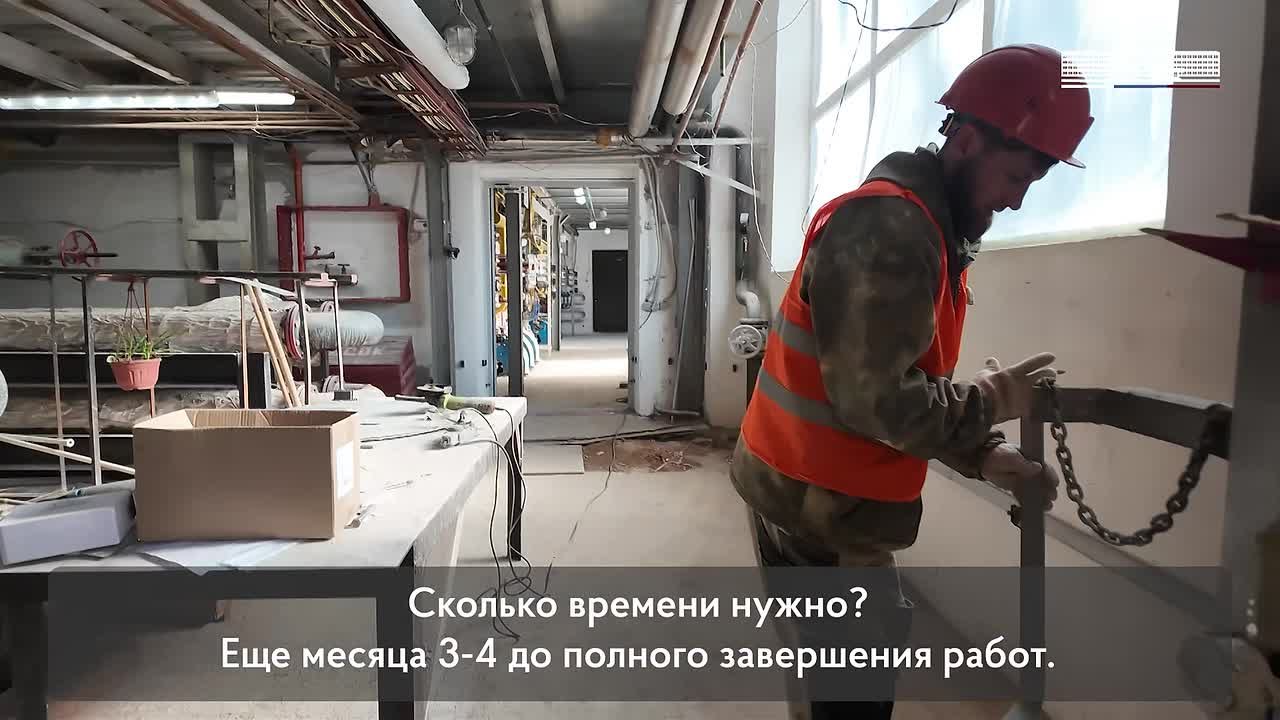

Сейчас подрядчик занимается фасадами, на это потребуется ещё около двух месяцев. Полностью реконструкцию вместе с благоустройством завершим летом.
Объект построен в 1976 году, его мощность 13 Гкал/час. К котельной подключены 7 многоквартирных домов и 2 социальных объекта — это более 600 потребителей.
Отмечу, что на время работ тепло подаётся в штатном режиме, от действующих котлов.
