В Богородском округе продолжается системная работа по модернизации объектов коммунальной инфраструктуры. На трёх ключевых объектах ведутся капитальные работы, направленные на повышение надёжности теплоснабжения и качества коммунальных услуг для жителей.

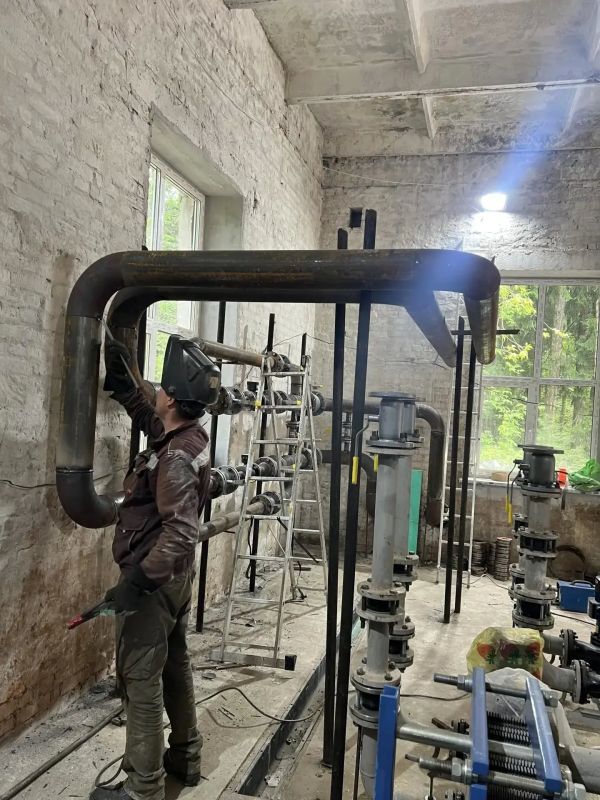

ЦТП2 котельной «Полигон» (г. Ногинск, ул. Чапаева, д. 14а): бригада из 7 специалистов выполняет монтаж узлов трубопровода систем отопления и установку ПРЭМов. Отставаний от графика нет. Завершение работ запланировано на сентябрьоктябрь 2026 года.
ЦТП2 котельной «Огородная» (г. Ногинск, ул. Рогожская, д. 97): 4 специалиста ведут сварку узлов трубопроводов и монтаж ворот. Работы ведутся по графику. Завершение — 2027 год.
Реконструкция котельной «АвдотьиноНижняя» (д. Авдотьино, ул. Нижняя, д. 6б) — проект с увеличением мощности до 4,6 МВт. Проектно-изыскательские работы завершены на 100%, получено положительное заключение госэкспертизы. Оборудование скомплектовано на производственной базе. На площадке работают 6 специалистов. Выполнены монтаж тепловентиляторов, узла учёта тепловой энергии и дымовой трубы. Внутриплощадочные сети ведутся по графику. Пусконаладочные работы запланированы до 31 августа 2026 года. Сдача объекта — в третьем квартале 2026 года.
