Сегодня выехал на строительную площадку пристройки к школе №7 по адресу: Лихачёвское шоссе, д. 27.

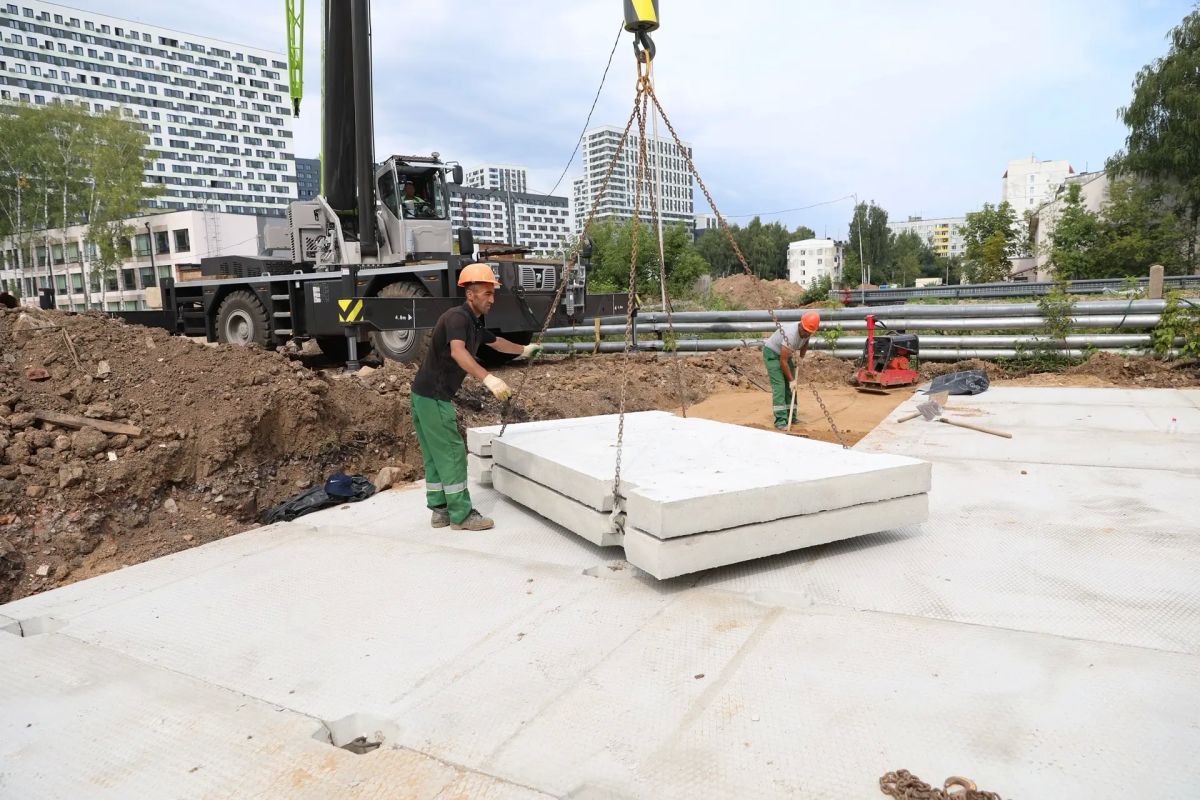

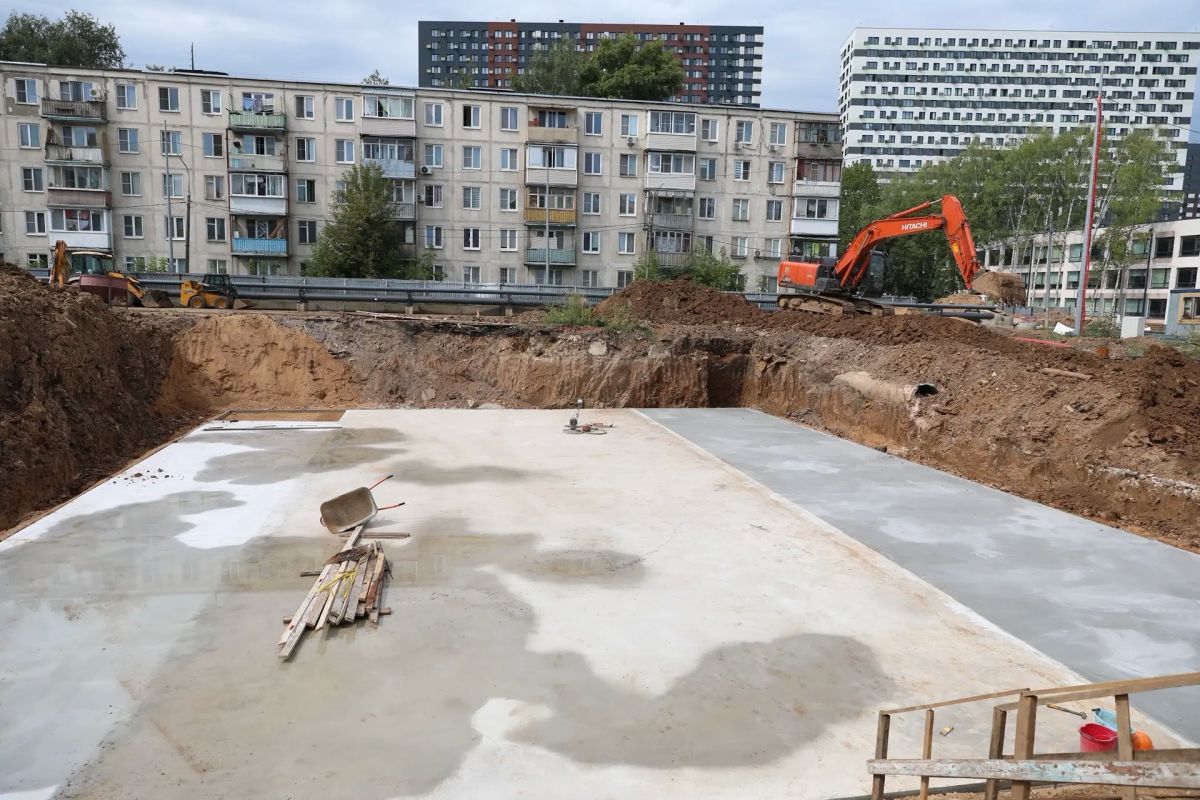

По итогам осмотра зафиксировано отставание от утверждённого графика производства работ. За две недели, прошедшие с момента предыдущего мониторинга, динамика строительных процессов не соответствует проектным показателям. В настоящее время на площадке выполнены работы по разработке котлована и устройству подбетонки, одной захватки. Осуществляется вывоз грунта. Строительные работы ведутся с недостаточной интенсивностью.
Подрядной организации ООО «СК» указано на необходимость наращивания темпов работ.
Установлен срок для устранения выявленных отставаний — две недели. Контроль хода работ осуществляется еженедельно. Объект важен для города и для наших жителей.
