Сегодня на совещании по ВКС под руководством Губернатора Андрея Воробьёва ключевой темой стала подготовка к отопительному сезону 2026–2027.

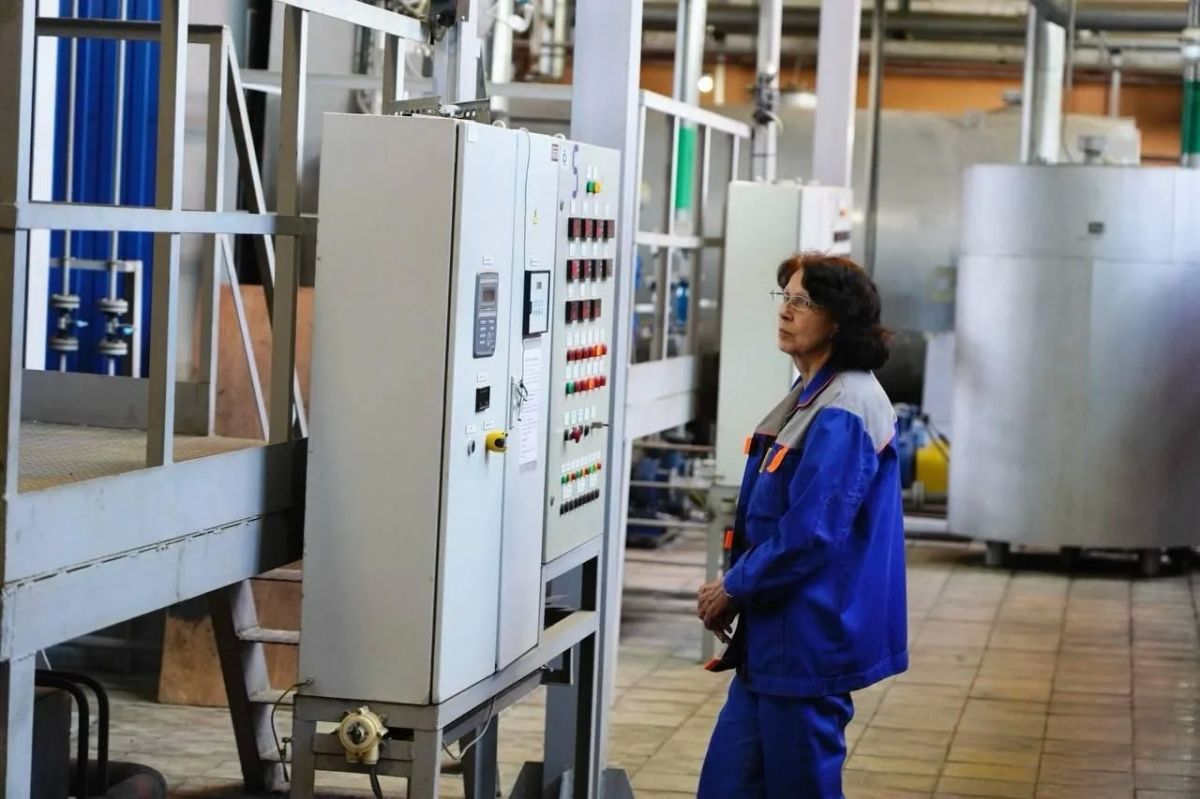

В Подольске с апреля действуют постоянно работающий штаб и комиссия по оценке готовности объектов ЖКХ. Процесс идёт по плану. Что касается котельных: из 93 к зиме готовы 57. Из 40 центральных тепловых пунктов подготовлены 25. Сейчас семь котельных стоят на плановой профилактике — стандартный летний график, все мероприятия завершатся до конца августа, после чего объекты вернутся в строй.

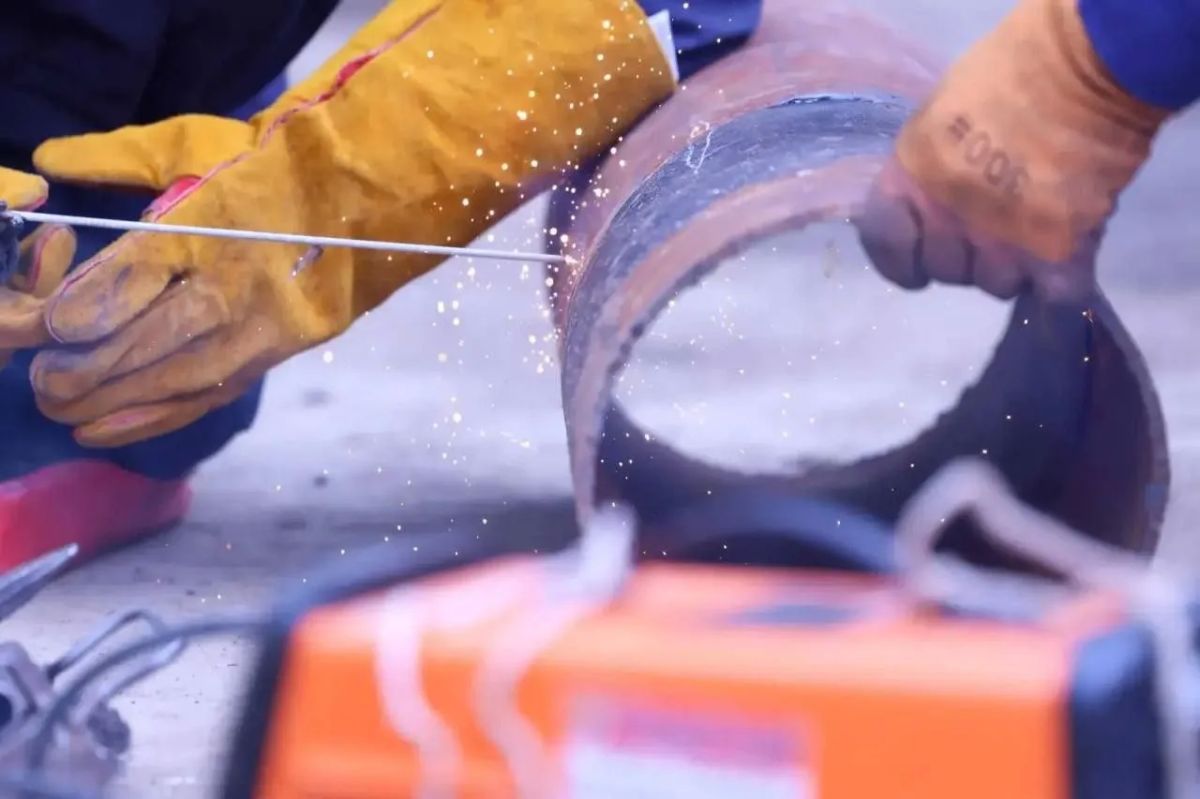

Отдельный большой блок — гидравлические испытания тепловых сетей. На данный момент проверили более 329 км из 462,8, что составляет 69 % от общей протяжённости. В ходе проверок обнаружено 117 порывов, 90 из них уже устранены. Остальные 27 ликвидируем до 24 августа — сроки жёсткие, контроль ежедневный. Действуем адресно: понимаем, где слабые места, и именно туда направляем ресурсы.
Из замечаний по котельным и ЦТП ООО «ТЭК-2»: из 65 зафиксированных 39 уже устранены. Остальные 26 касаются экспертизы промбезопасности, капремонта и реконструкции. По каждому пункту есть чёткие сроки: экспертные заключения получим до 1 сентября, а восстановительные и строительные мероприятия проводятся в рамках программы на 2026–2027 годы.
Отдельно отмечу противоаварийные тренировки на объектах теплоснабжения. Это практическая проверка готовности персонала и всех служб к возможным нештатным ситуациям в отопительный период. По итогам проведённой работы Подольск вошёл в топ-3 лучших муниципалитетов Московской области. Задача здесь простая и принципиальная — заранее отработать алгоритмы действий, чтобы в случае аварии максимально быстро восстановить теплоснабжение.
И принципиальный момент: восстановление благоустройства — это обязательный завершающий этап любых работ на сетях. После разрытия обязаны привести территорию в порядок, а лучше – сделать удобнее, чем было. Так, недавно на улице Пионерской после капитального ремонта более километра теплотрассы полностью привели в порядок прилегающую территорию и обустроили аккуратную пешеходную дорожку. Такой подход применяем на каждом объекте: работа считается завершённой не тогда, когда труба запущена, а когда людям вокруг комфортно.
