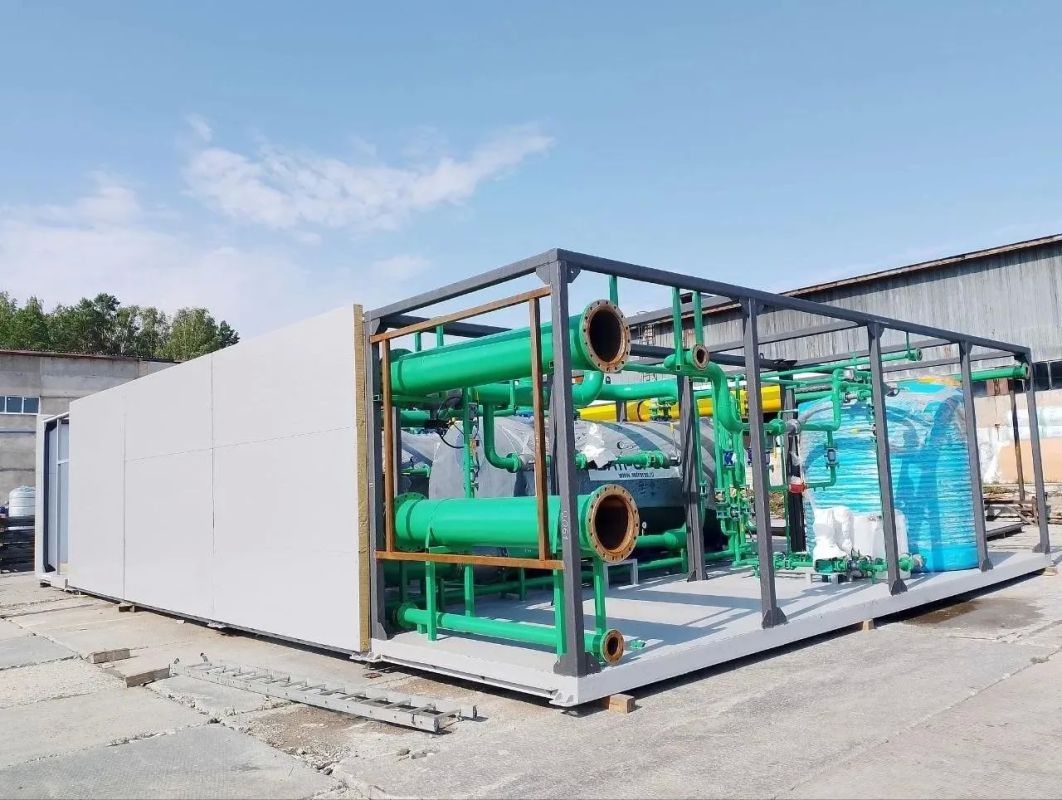

В Богородском округе активно ведется строительство блочно-модульной котельной мощностью 16,2 МВт. Новый объект теплоснабжения, готовность которого достигла 85%, возводится строго по графику — подрядчик уже завершает сборку конструкций и обустройство фундамента. На площадке ежедневно работают 10 монтажников и инженер.
Следующий технологический этап — доставка (до 30 августа) и монтаж оборудования (до 30 сентября). Ввод в эксплуатацию намечен на вторую половину 2026 года. Отметим, что эта котельная — одна из шести, которые планируется запустить в округе в этом году в рамках масштабного обновления ЖКХ. Успешный опыт запуска двух БМК в 2025 году (в Ногинске и Электроуглях) уже подтвердил эффективность данного подхода: жители высоко оценили улучшение микроклимата в квартирах.
